投资6.09亿、新增7.5万辆产能,涂料体系升级成技改核心

  本项目为一汽-大众佛山工厂技术改造,总投资6.09亿元,旨在对现有30万辆/年产能生产线进行升级。通过调整车型结构,将新增VW311/1CN_B车型7.5万辆/年产能。项目施工期12个月,其环保措施将同步升级,其中对生产环节的涂料应用与处理体系进行重点优化,以匹配新技术标准。

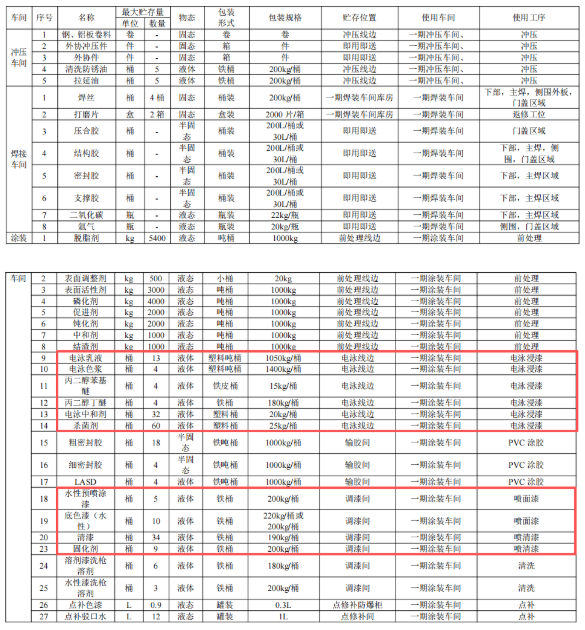

  原辅材料用量贮存方式及位置一览表
投资6.09亿、新增7.5万辆产能,涂料体系升级成技改核心

  项目基本情况

  (1)项目名称:一汽-大众佛山工厂大众车型VW311/1CN_B 技术改造项目

  (2)建设单位:一汽-大众汽车有限公司

  (3)建设性质:技改

  (4)行业类别:C3612新能源车整车制造

  (5)建设地点:本项目位于佛山市南海区狮山镇北部,佛山一环以西、虹岭路以北之间地块,中心地理坐标为113°0'10.87"E,23°11'36.77"N,地理位置见图1.1-1.广东佛山南海经济开发区狮山镇官窑虹岭一路1号一汽-大众佛山工厂现有厂区内。现有厂区占地面积为167.09hm2.本次项目不新增建设用地和建筑面积。一期项目东面隔公司二期项目用地是佛山一环,南面隔虹岭路最近环境敏感点位金盈·大众新城(最近距离为83m),西面隔一号路为本田汽车零部件制造有限公司,北面隔粤众北路为长春旭阳工业公司、一汽物流(佛山)有限公司。

  (6)建设内容及生产规模:本项目利用一期项目已建的生产车间及生产线进行适应性改造,改造后VW316/6CN_B产能从6万辆/年下调至0万辆/年,减少6万辆/年;VW316/7CN_B车型产能从9万辆/年下调至7万辆/年,减少了2万辆/年;VW413/1CN_B车型产能从10万辆/年下调至2.5万辆/年,减少了7.5万辆/年;AU316/2CN_B车型产能没变,还是5万辆/年;VW316/6CN_B1车型产能从0万辆/年上调至8万辆/年,增加了8万辆/年,该项目另行环评;本项目新增VW311/1CN_B车型产能7.5万辆/年;其他车辆不变。一期项目总产能不变,仍为30万辆/年。

  (7)总投资额:本项目总投资60942.7万元,其中环保投资约60万元,占总投资的0.09%。

  (8)建设进度:本项目计划2025年12月开工建设,2026年12月投产,项目施工期12个月。

  项目原材料主要为金属板坯料、涂料、油料和胶类等,主要由一汽-大众汽车有限公司现有供货厂家提供,以国内采购为主。采购的原材料及辅助材料原则上由厂家送货。
